توثيق
العربية

الجدولة في Growbot: تشغيل الآن وجدولة الإجراءات وساعات النشاط والإيقاف المؤقت

يمر كل إجراء Growbot عبر قائمة انتظار الإجراءات. يغطي هذا الدليل التشغيل الآن وجدولة الإجراءات ، والساعات النشطة ، والإيقاف المؤقت ، وتحرير الإجراءات المجدولة ، وما يحدث عندما تفوت الإجراءات وقتها.

سبب

Instagram يلاحظ الحسابات التي تقوم بالكثير بسرعة كبيرة ، أو في ساعات لا يكون فيها أحد مستيقظًا. تتيح لك الجدولة نشر المتابعين والإعجابات والتعليقات وإلغاء المتابعة عبر الأيام وعبر الساعات التي تختارها ، لذلك يبدو نشاطك مثل الشخص ويبقى تحت حدود Instagram.

نظرًا لأنه يتم حفظ الإجراءات المجدولة في حساب Growbot الخاص بك ، يمكنك إعداد أسبوع من العمل مرة واحدة ، وإغلاق غطاء الكمبيوتر المحمول ، والتقاط من حيث توقفت. يراجع هذا الدليل كل عنصر تحكم جدولة في Growbot 2.9.9 ويشرح متى تستخدم كل منها.

كيفية استخدامها

كيف تعمل الجدولة

كل ما يفعله Growbot من قائمة الانتظار يمر عبر قائمة انتظار الإجراءات ، سواء اخترت run الآن أو جدولة إجراءات. يتم حفظ كل إجراء في حساب Growbot الخاص بك مع مرور الوقت ، بحيث يتم تحديث الصفحة ، وإعادة تشغيل المتصفح ، وتعطل. ثم يقوم المتصفح الخاص بك بتشغيل الإجراءات واحدة تلو الأخرى حيث يأتي كل مرة.

لكي يتم تشغيل الإجراء ، يجب أن يكون كل هذا صحيحًا:

  • لقد قمت بتسجيل الدخول إلى حساب Growbot الخاص بك (الإعدادات → Growbot حساب)
  • علامة تبويب Instagram.com مفتوحة (يمكن وضعها في الخلفية ، ويمكن إغلاق لوحة Growbot)
  • تم تسجيل الدخول إلى علامة التبويب هذه إلى الحساب Instagram الذي ينتمي إليه الإجراء
  • لم يتم إيقاف قائمة الانتظار مؤقتًا
  • إذا كانت الساعات النشطة قيد التشغيل ، يكون الوقت الحالي بداخلها

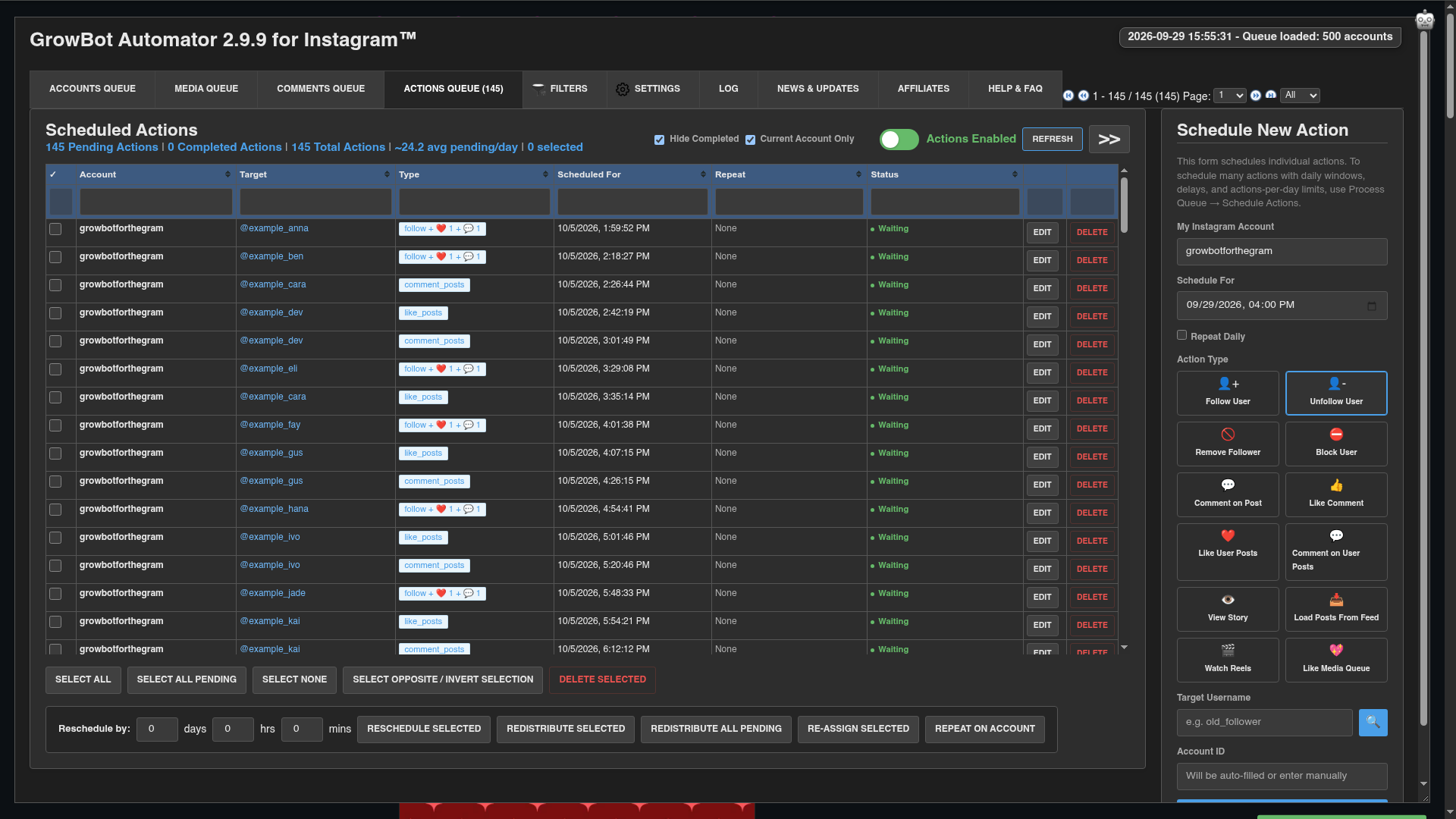

Growbot قائمة قائمة انتظار الإجراءات قائمة علامة التبويب قائمة مجدولة المتابعة والإعجاب والتعليق مع أوقاتهم وحالة الانتظار
تحتوي علامة تبويب قائمة انتظار الإجراءات على كل إجراء مجدول. انقر فوق أي لقطة شاشة لفتحها بالحجم الكامل.

اختر ما يجب القيام به مع قائمة الانتظار

  1. قم بتحميل الحسابات في قائمة انتظار الحسابات وقم بتصفيتها بالطريقة التي تريدها.
  2. قم بالمرور فوق قائمة انتظار العمليات واختر الإجراء: متابعة (مع اختياري LIKE و comment و un follow بعد extras) ، like أو comment on posts، unfollow، إزالة المتابعين ، حظر ، عرض القصة ، أو احصل على المزيد من البيانات.
  3. انقر فوق قائمة انتظار العمليات. لا شيء يعمل حتى الآن. Growbot يسأل عن كيفية وضع الإجراءات في قائمة الانتظار.
Growbot قائمة انتظار العملية افتح في قائمة انتظار الحسابات مع المتابعة المحددة ، بالإضافة إلى الإعجاب والتعليق وإلغاء المتابعة بعد الخيارات
مرِّر فوق قائمة انتظار العملية لاختيار الإجراء ، ثم انقر فوقه.

تشغيل الآن أو جدولة الإجراءات

يخبرك مربع الحوار بعدد الإجراءات التي سيقوم بإنشائها ، ومدى انشغال قائمة الانتظار بالفعل ، والمدة التي سيستغرقها Run Now.

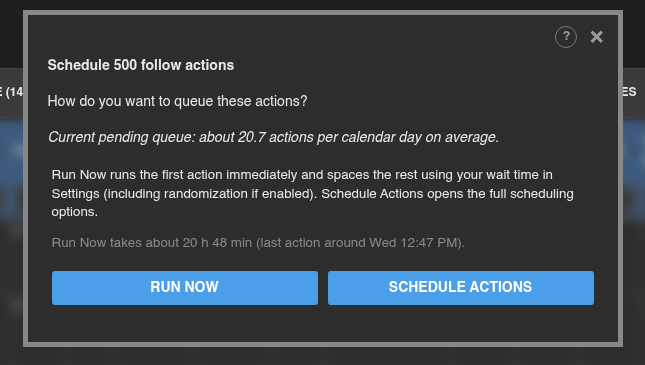

Growbot مربع حوار يسأل عما إذا كان سيتم تشغيله الآن أو جدولة إجراءات 500 متابعة ، مع تقدير وقت التشغيل الآن
تشغيل الآن يبدأ على الفور. إجراءات الجدولة تفتح الخيارات الكاملة.
  • تشغيل الآن يبدأ الإجراء الأول على الفور ويباعد الباقي باستخدام انتظر بعد ثوانٍ من المتابعة / إلغاء المتابعة / الإعجاب في الإعدادات → تأخيرات ، عشوائيًا حسب النسبة المئوية التي قمت بتعيينها هناك. يقدر السطر الموجود أسفل الأزرار المدة التي تستغرقها الدفعة بأكملها ومتى يتم تشغيل الإجراء الأخير.
  • إجراءات الجدولة تفتح الخيارات الكاملة أدناه ، حيث تختار عدد الإجراءات التي يتم تشغيلها يوميًا ومتى.

استخدم run الآن للدفعات الصغيرة التي تريد القيام بها اليوم. استخدم إجراءات الجدولة لأي شيء أكبر ، لذلك يتم توزيع العمل على مدار أيام بدلاً من تعبئته في جلسة واحدة طويلة.

عندما يلتقي الجري الآن بساعاتك النشطة

إذا كانت الساعات النشطة قيد التشغيل و Run Now ستبدأ خارجها أو تتجاوز نهايتها ، يتوقف Growbot ويشرح قبل إنشاء أي شيء:

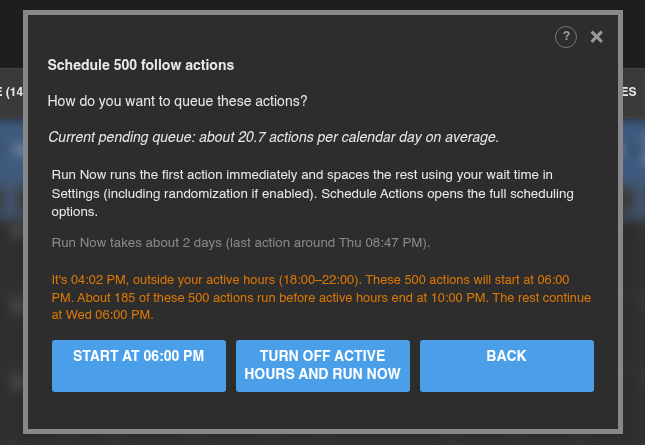

Growbot اركض الآن تحذيرًا من أن الوقت خارج الساعات النشطة ، مع البدء في الساعة 06:00 مساءً ، وإيقاف تشغيل الساعات النشطة والتشغيل الآن ، والعودة إلى الأزرار
Run Now يحذرك قبل الجري خارج ساعاتك النشطة.
  • ابدأ في (أو موافق) يحافظ على ساعاتك النشطة. تبدأ الإجراءات في وقت البدء التالي ، وأي شيء لا يصلح قبل النهاية يستمر في اليوم التالي.
  • قم بإيقاف تشغيل الساعات النشطة وتشغيلها الآن يقوم بتشغيل الساعات النشطة في الإعدادات وتشغيل الدفعة على الفور.
  • العودة يعود إلى الخيار السابق دون إنشاء أي شيء.

جدولة خيارات الإجراءات

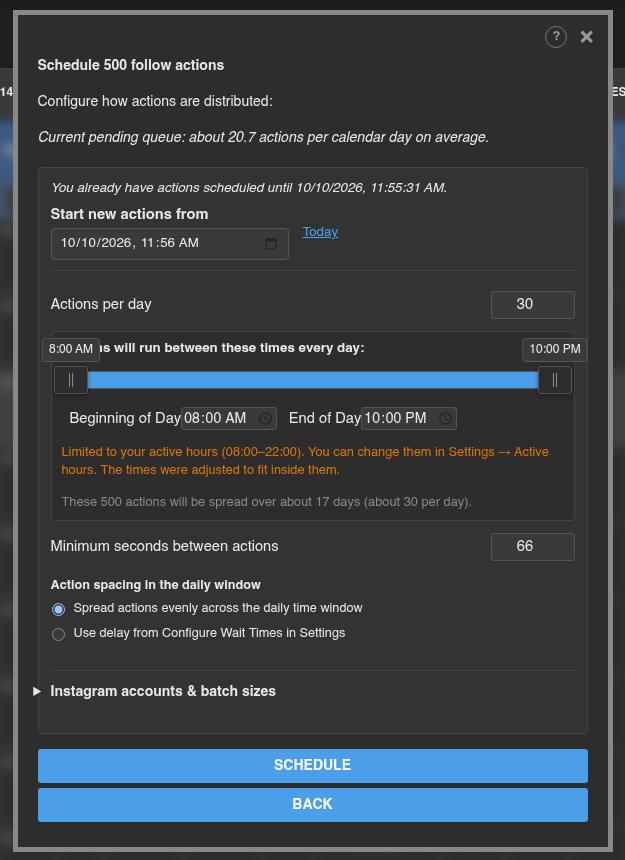

Growbot خيارات إجراءات الجدول الزمني: تاريخ البدء ، والإجراءات اليومية ، ومنزلق النافذة الزمنية اليومية ، والحد الأدنى للثواني بين الإجراءات ، ووضع التباعد
جدولة خيارات الإجراءات ، يقتصر هنا على الساعات النشطة من 08:00 إلى 22:00.
  • ابدأ إجراءات جديدة من: تظهر عندما يكون لديك بالفعل إجراءات معلقة. بشكل افتراضي ، تبدأ الإجراءات الجديدة بعد الإجراءات الموجودة لديك. انقر فوق اليوم للبدء من الآن بدلاً من ذلك.
  • الإجراءات في اليوم: معظم الإجراءات Growbot الجداول في أي يوم واحد. تخبرك الملاحظة أدناه بعدد الأيام التي ستستغرقها الدفعة.
  • بداية اليوم و نهاية اليوم (أو اسحب شريط التمرير): جزء كل يوم تنتشر هذه الإجراءات عبره. عندما تكون الساعات النشطة قيد التشغيل ، يقتصر ذلك على ساعاتك النشطة ، ويخبرك Growbot إذا كان يجب تعديل الأوقات.
  • الحد الأدنى من الثواني بين الإجراءات: أقصر فجوة Growbot تسمح بين إجراءين. إذا كان اليوم ممتلئًا جدًا بحيث لا يحافظ على هذه الفجوة ، فإن Growbot ينقل الإجراءات الإضافية إلى اليوم التالي.
  • تباعد الحركة في النافذة اليومية: انشر الإجراءات بالتساوي عبر نافذة الوقت اليومية تملأ النافذة بأكملها بفجوات متساوية. استخدم التأخير من تكوين أوقات الانتظار في الإعدادات قم بتأخيرها من خلال تأخير الإعدادات بدلاً من مدها عبر النافذة بأكملها.
  • انقر فوق الجدول الزمني لإنشاء الإجراءات ، أو مرة أخرى للعودة بدون جدولة.

الجدولة عبر العديد من الحسابات Instagram

افتح Instagram الحسابات وأحجام الدُفعات في نفس الحوار لمشاركة دفعة بين الحسابات التي استخدمتها مع Growbot.

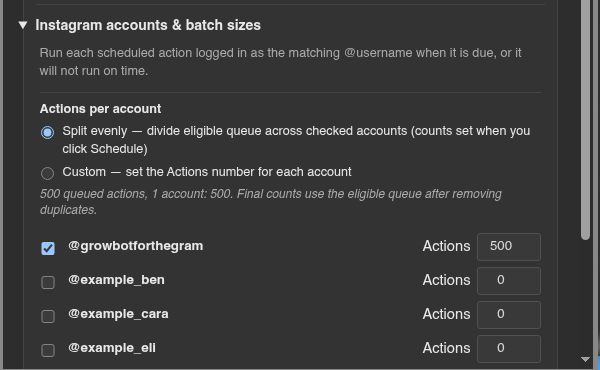

Growbot Instagram قسم الحسابات وأحجام الدُفعات مع خيارات مقسمة بالتساوي ومخصصة ومربع اختيار لكل حساب
شارك دفعة بين عدة حسابات Instagram.
  1. تحقق من كل حساب يجب أن يشارك.
  2. اختر تقسيم بالتساوي لتقسيم الدُفعة بالتساوي ، أو مخصص لكتابة عدد الإجراءات التي يحصل عليها كل حساب.
  3. مع فحص حسابين أو أكثر ، اختر متسلسلة (ملء حصة كل حساب بالترتيب) أو متزامن (التناوب بين الحسابات خلال اليوم).

يتم تشغيل كل إجراء فقط أثناء قيام المتصفح بتسجيل الدخول إلى حسابه الخاص. الإجراءات الخاصة بحساب لم تقم بتسجيل الدخول للانتظار حتى تقوم بالتبديل إليه.

ساعات نشطة

الساعات النشطة توقف قائمة انتظار الإجراءات من الجري خارج الأوقات التي تختارها ، على سبيل المثال أثناء نومك. هم معطلة بشكل افتراضي. قم بتشغيلها في الإعدادات → الساعات النشطة:

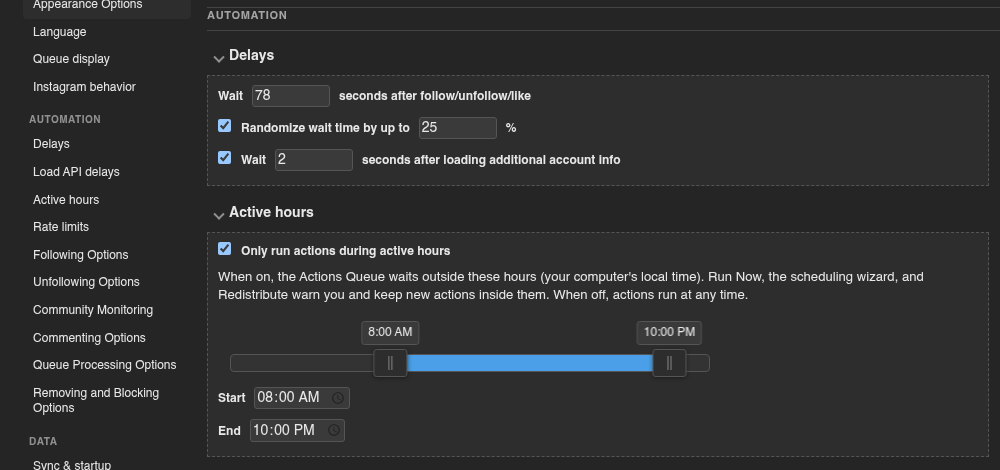

Growbot قسم الساعات النشطة مع إجراءات التشغيل فقط أثناء الفحص وتسجيل المنزلق من الساعة 8:00 صباحًا إلى 10:00 مساءً
الإعدادات ← ساعات نشطة.
  1. تحقق قم بتشغيل الإجراءات فقط خلال الساعات النشطة.
  2. قم بتعيين Start و End ، أو اسحب شريط التمرير. مرات استخدام ساعة جهاز الكمبيوتر الخاص بك. النافذة التي تعبر منتصف الليل ، مثل 22:00 إلى 06:00 ، تعمل أيضًا.

أثناء ساعات العمل النشطة:

  • الإجراءات التي تأتي مستحقة خارج الساعات تنتظر ، وتبدأ عندما تبدأ الساعات النشطة. يلاحظ السجل عدد الإجراءات التي تنتظر ومتى ستبدأ.
  • تشغيل الآن ، إجراءات الجدولة ، إعادة التوزيع ، ونموذج الإجراء الفردي يحذرك جميعًا عندما يسقط شيء ما خارج الساعات.
  • الوقت الذي يقضيه خارج الساعات النشطة لا يجعل الإجراءات "متأخرة" ، لذلك لن تحصل على مربع الحوار الذي يتأخر عن موعده كل صباح.

إذا قمت بتغيير ساعاتك النشطة أثناء جدولة الإجراءات بالفعل خارج New Times ، فإن Growbot عروض لنقلها:

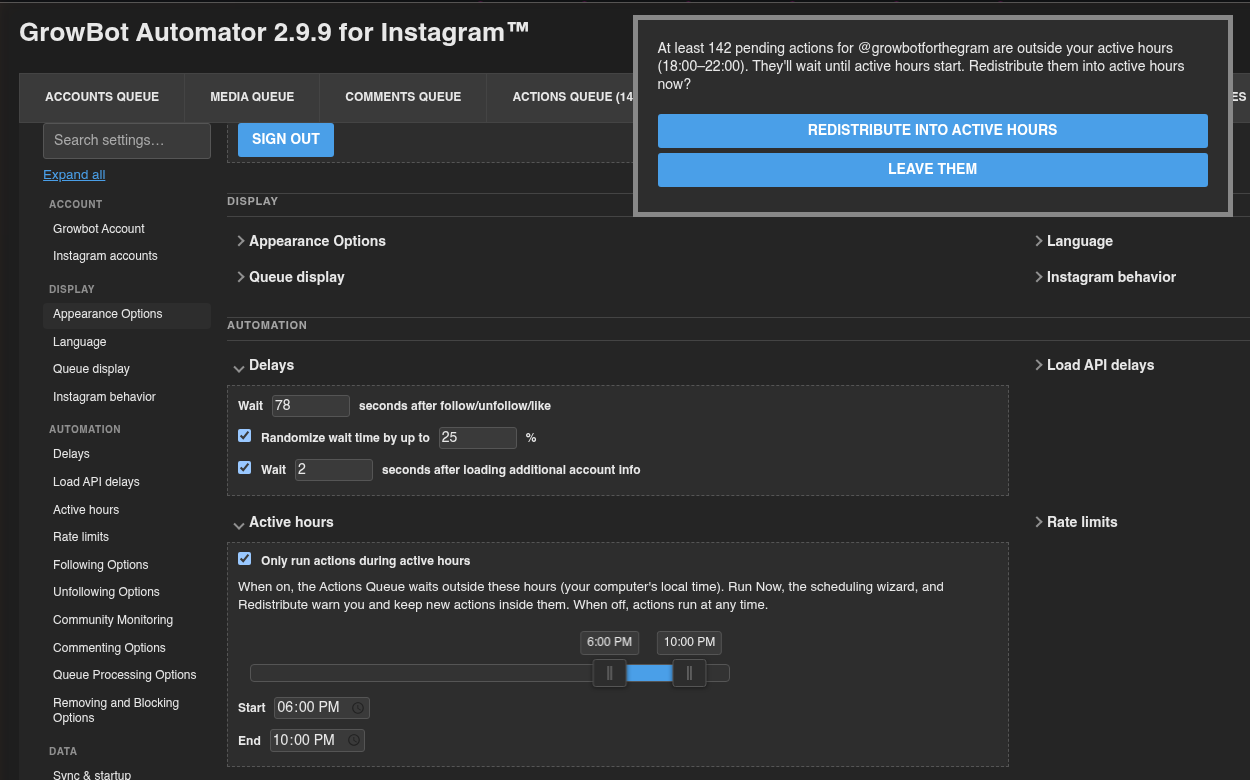

Growbot موجه يقول 142 إجراء معلق خارج الساعات النشطة الجديدة ، مع إعادة التوزيع في ساعات نشطة واتركها أزرارًا
يوفر تغيير الساعات النشطة لنقل الإجراءات التي لم تعد مناسبة.

إعادة التوزيع في ساعات نشطة يوزع تلك الإجراءات عبر الساعات الجديدة. اتركهم يحتفظون بأوقاتهم ، وينتظرون حتى تأتي الساعات.

إذا قمت بتعيين نافذة يومية في إصدار سابق ، فإن Growbot 2.9.9 يسأل مرة واحدة عما إذا كنت ستعيد ساعات العمل النشطة مرة أخرى مع أوقاتك القديمة. اختر أعد تشغيل أو احتفظ به.

قراءة علامة التبويب قائمة انتظار الإجراءات

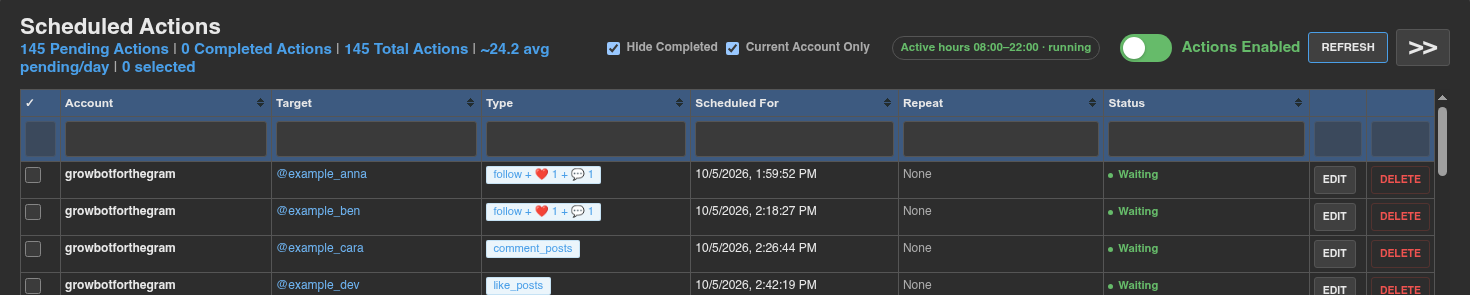

أعلى علامة تبويب قائمة انتظار الإجراءات Growbot بالحسابات وإخفاء الحساب المكتمل والحساب الجاري فقط وشارة الساعات النشطة والمفتاح الممكّن للإجراءات
التهم والفلاتر وشارة الساعات النشطة ومفتاح الإيقاف المؤقت.
  • تظهر التهم على طول الجزء العلوي المعلقة ، والمكتملة ، وإجمالي الإجراءات ، بالإضافة إلى متوسط عدد الإجراءات المعلقة يوميًا.
  • إخفاء مكتمل و الحساب الجاري فقط قم بتصفية القائمة. مربعات التصفية أسفل كل عمود عنوان البحث داخل القائمة.
  • عندما تكون الساعات النشطة قيد التشغيل ، تُظهر لهم الشارة: الجري داخل الساعات ، أو السير الذاتية مع وقت البدء التالي خارجهم. انقر فوقه للانتقال إلى الإعداد.
  • يُظهر عمود Status الانتظار للإجراءات التي سيتم تشغيلها في وقتهم ، Waiting · Runs مع وقت ستؤدي فيه الساعات النشطة إلى إيقاف إجراء ، متوقفة مؤقتًا أثناء إيقاف قائمة الانتظار مؤقتًا ، و مكتمل بمجرد تشغيل الإجراء.
  • تحديث يعيد تحميل القائمة. يخفي الزر >> أو يعرض نموذج الإجراء الفردي على اليمين.

إيقاف قائمة الانتظار مؤقتًا

انقر فوق تمكين الإجراءات التبديل إلى إيقاف مؤقت. يتحول إلى اللون الأحمر ويقرأ توقفت الإجراءات مؤقتًا.

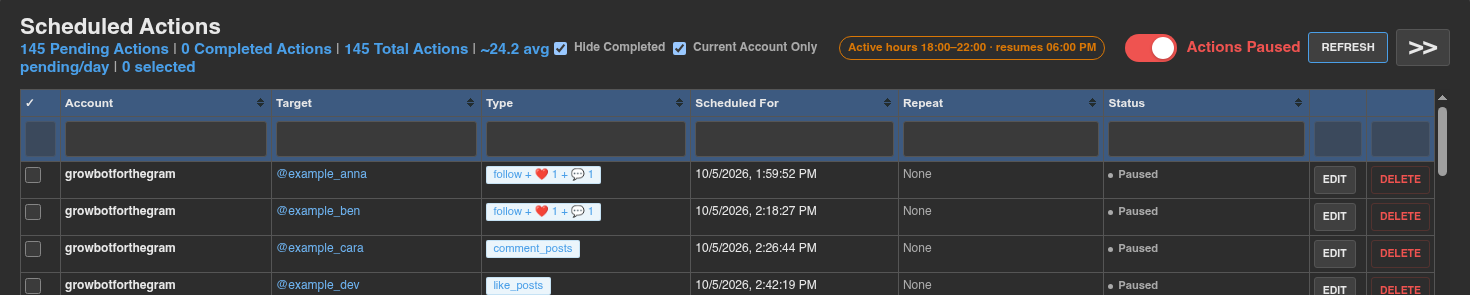

Growbot توقفت قائمة الانتظار ، مع توقف إجراءات قراءة المفتاح مؤقتًا وعرض كل صف حالة متوقفة مؤقتًا
أثناء الإيقاف المؤقت ، تظهر إجراءات الانتظار مؤقتًا.
  • ينطبق الإيقاف المؤقت على حساب Instagram الذي قمت بتسجيل الدخول باسمه. تستمر الحسابات الأخرى في العمل.
  • يستمر حتى تعيد تشغيله. لم يتم حذف أي شيء ، وتظهر إجراءات الانتظار متوقفة مؤقتًا.
  • أثناء التوقف مؤقتًا ، يلاحظ السجل عدد الإجراءات المستحقة التي تنتظر بسبب الإيقاف المؤقت.
  • عندما تستأنف ، فإن أي شيء مستحق أثناء الإيقاف المؤقت يعمل واحدًا تلو الآخر مع تباعد عادي. إذا تراكم الكثير ، فقد يعرض Growbot إعادة توزيعها (انظر أدناه).

الإيقاف المؤقت هو عندما تريد Growbot للتوقف ، على سبيل المثال أثناء استخدام Instagram باليد أو بعد Instagram يحذرك. عندما يحد Instagram Rate-Limits من إجراء ما ، لا تحتاج إلى التوقف مؤقتًا: Growbot يحرك الإجراءات المتأثرة لاحقًا بمفرده ، باستخدام فترات الانتظار في الإعدادات → حدود المعدل.

تغيير الإجراءات المجدولة

ضع علامة في مربع الاختيار في كل صف تريد تغييره، أو استخدم أزرار التحديد، ثم اختر إجراءً من الشريط الموجود أسفل القائمة:

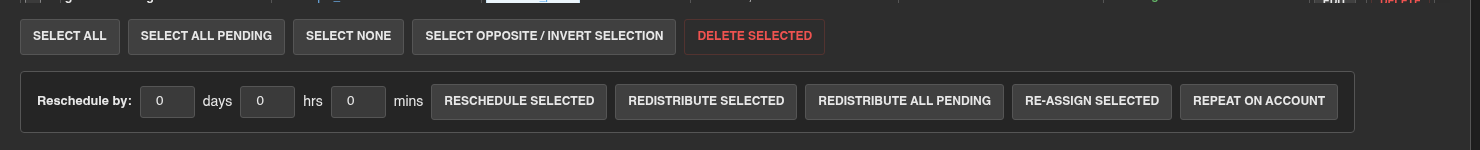

Growbot اختيار قائمة الانتظار الإجراءات وأزرار التحرير المجمعة بما في ذلك إعادة الجدولة المحددة وإعادة التوزيع المحددة وإعادة توزيع جميع المعلقات وإعادة التعيين المحدد وتكرارها على الحساب
أزرار التحديد والتحرير المجمع ضمن القائمة.
  • حدد الكل علامات كل صف على الصفحة. حدد الكل المعلق يحدد كل إجراء معلق في كل صفحة. حدد لا شيء و حدد التحديد المعاكس / عكس افعل ما يقولون.
  • حذف المحدد يزيل الإجراءات المحددة.
  • إعادة الجدولة بواسطة n days و hrs و mins ، ثم إعادة الجدولة المحددة: نقل الإجراءات المحددة لاحقًا بهذا المبلغ.
  • إعادة التوزيع المحدد: يفتح مربع حوار لنشر الإجراءات المحددة مرة أخرى مع إجراءات جديدة في اليوم ، وقت البدء ، وقت الانتهاء ، و ثوانٍ قليلة بين الإجراءات ، بدءًا من الآن.
  • أعد توزيع الكل المعلق: بعد التأكيد ، يعيد نشر كل إجراء معلق لهذا الحساب باستخدام قواعد الجدولة المحفوظة. لا يوجد حوار ، لذا استخدم إعادة التوزيع المحدد مع تحديد كل شيء إذا كنت تريد تغيير القواعد أولاً.
  • أعد التعيين: ينقل الإجراءات المحددة إلى حساب Instagram آخر. إنهم يديرون هذا الحساب منذ ذلك الحين.
  • كرر في الحساب: تم إكمال النسخ الإجراءات على حساب Instagram آخر كإجراءات معلقة جديدة. تبقى النسخ الأصلية في مكانها.
  • تحرير و حذف في صف قم بتغيير أو إزالة هذا الإجراء الفردي.

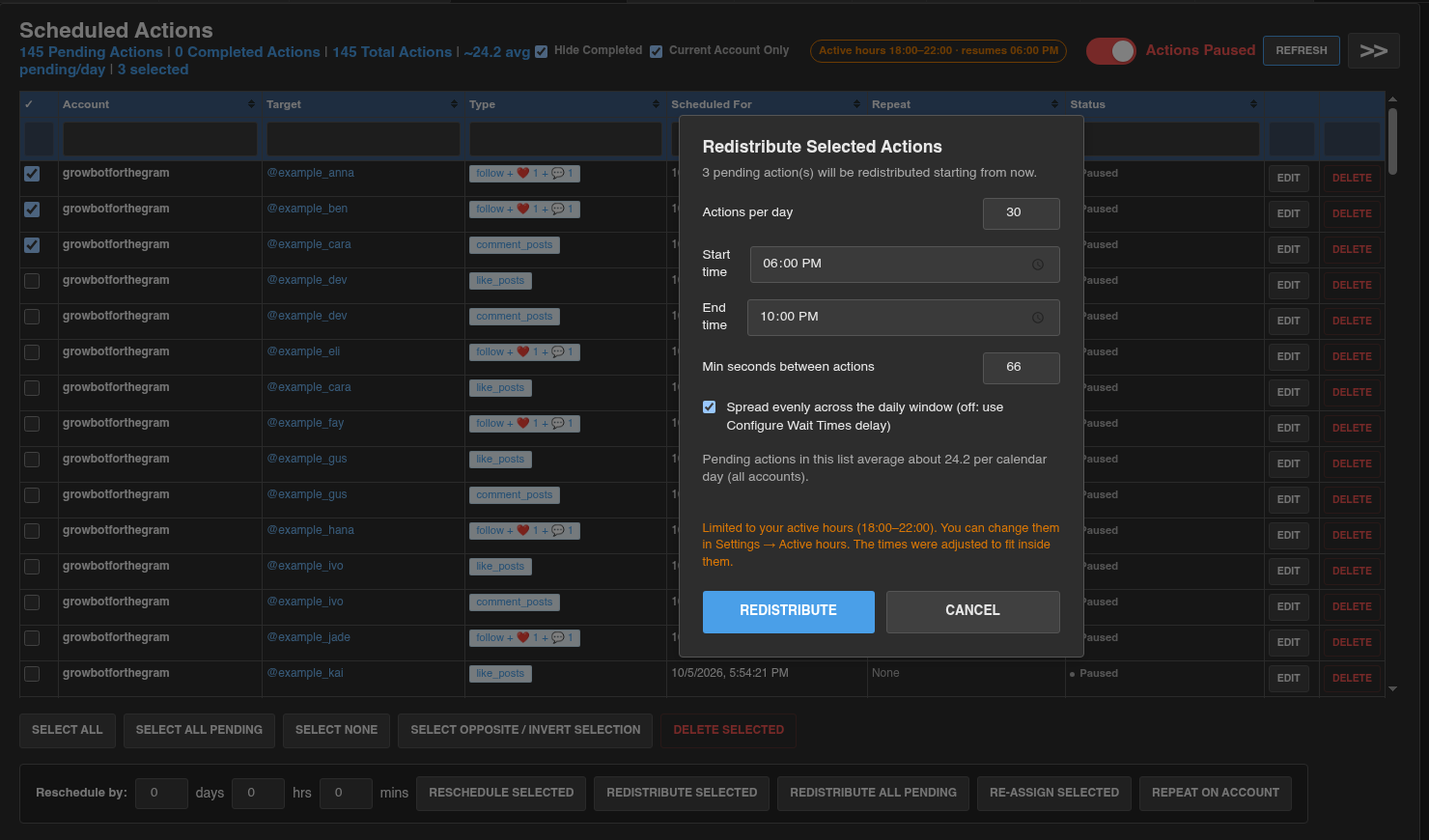

Growbot أعد توزيع مربع حوار الإجراءات المختارة مع الإجراءات يوميًا ووقت البدء ووقت الانتهاء والحد الأدنى للثواني بين الإجراءات لثلاثة إجراءات مختارة
إعادة التوزيع المحدد يوزع الإجراءات المختارة مرة أخرى من الآن.

جدولة إجراء واحد

يضيف نموذج الجدول الزمني الجديد الموجود على اليمين إجراءً واحدًا في كل مرة. اختر نوع الإجراء ، واملأ الهدف ، وقم بتعيين الجدول الزمني ، وانقر فوق جدولة الإجراء. تحقق كرر يوميًا لتشغيله كل يوم في نفس الوقت.

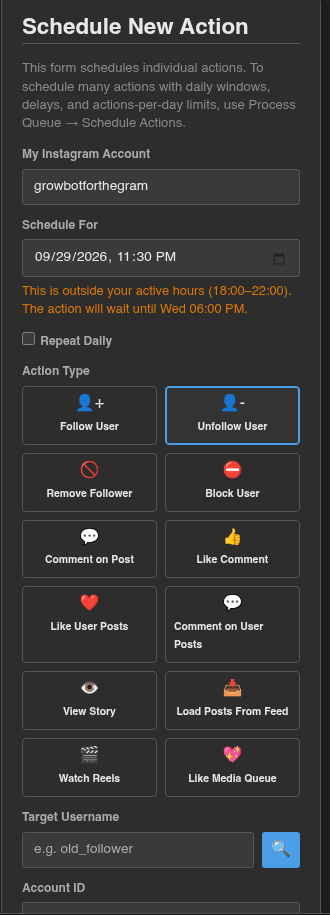

Growbot جدولة نموذج عمل جديد مع وقت خارج الساعات النشطة وملاحظة تقول متى سيتم تشغيل الإجراء
يحذر نموذج الإجراء الفردي عندما يكون الوقت خارج الساعات النشطة.

إذا كان الوقت خارج ساعاتك النشطة ، فسيخبرك النموذج بموعد تشغيل الإجراء بالفعل. تكرار يومي لن يتم تشغيل مجموعة الإجراءات خارج ساعاتك النشطة أثناء تشغيل الساعات النشطة.

عندما تفوت الأفعال وقتهم

إذا كان جهاز الكمبيوتر الخاص بك نائمًا أو تم إغلاق Instagram ، فيمكن أن تتحقق العديد من الإجراءات في وقت واحد. عند استحقاق أكثر من أربعة إجراءات وتأخر واحد على الأقل بأكثر من عشر دقائق ، يسأل Growbot عما يجب القيام به:

  • أعد توزيع الكل المعلق يوزع كل إجراء معلق عبر ساعاتك النشطة مرة أخرى ، باتباع أفعالك في اليوم وقواعد التأخير الأدنى.
  • تخطي مفقود يحذف الإجراءات المتأخرة فقط ويبقي الباقي في الموعد المحدد.

إذا استمر هذا في حدوثه أثناء يقظة جهاز الكمبيوتر الخاص بك ، فمن المحتمل أن يقوم Chrome بوضع علامة التبويب Instagram في وضع السكون. اترك احتفظ بعلامات التبويب Instagram تعمل في الخلفية تم تسجيل الوصول الإعدادات → Instagram السلوك ، وأضف "www.instagram.com" ضمن حافظ دائمًا على هذه المواقع نشطة في Chrome's الإعدادات → الأداء.

نصائح

  • للحصول على حساب جديد أو هادئ ، ابدأ بحوالي 20 إلى 30 إجراء يوميًا و ثوانٍ قليلة بين الإجراءات 300 أو أكثر. ارفع الأرقام ببطء مرة واحدة في الأسبوع بدون رسائل حد للمعدل في السجل.
  • قم بتشغيل الساعات النشطة لتتطابق عندما تكون مستيقظًا بشكل طبيعي. الإجراءات في الساعة 4 صباحًا كل ليلة هي واحدة من أسهل الأنماط لـ Instagram للاكتشاف.
  • تشغيل الآن تهبط الدُفعات أيضًا في قائمة انتظار الإجراءات ، لذا فإن إيقاف قائمة الانتظار مؤقتًا يمنعهم أيضًا.
  • غيرت رأيك بشأن دفعة؟ حدد إجراءاتها ، ثم حذف المحدد. لا شيء تحدده دائمًا حتى يتم تشغيله.
  • إذا كنت تدير عدة حسابات Instagram ، فتحقق من الحساب الجاري فقط لمعرفة الإجراءات الخاصة بالحساب الذي قمت بتسجيل الدخول إليه فقط.
